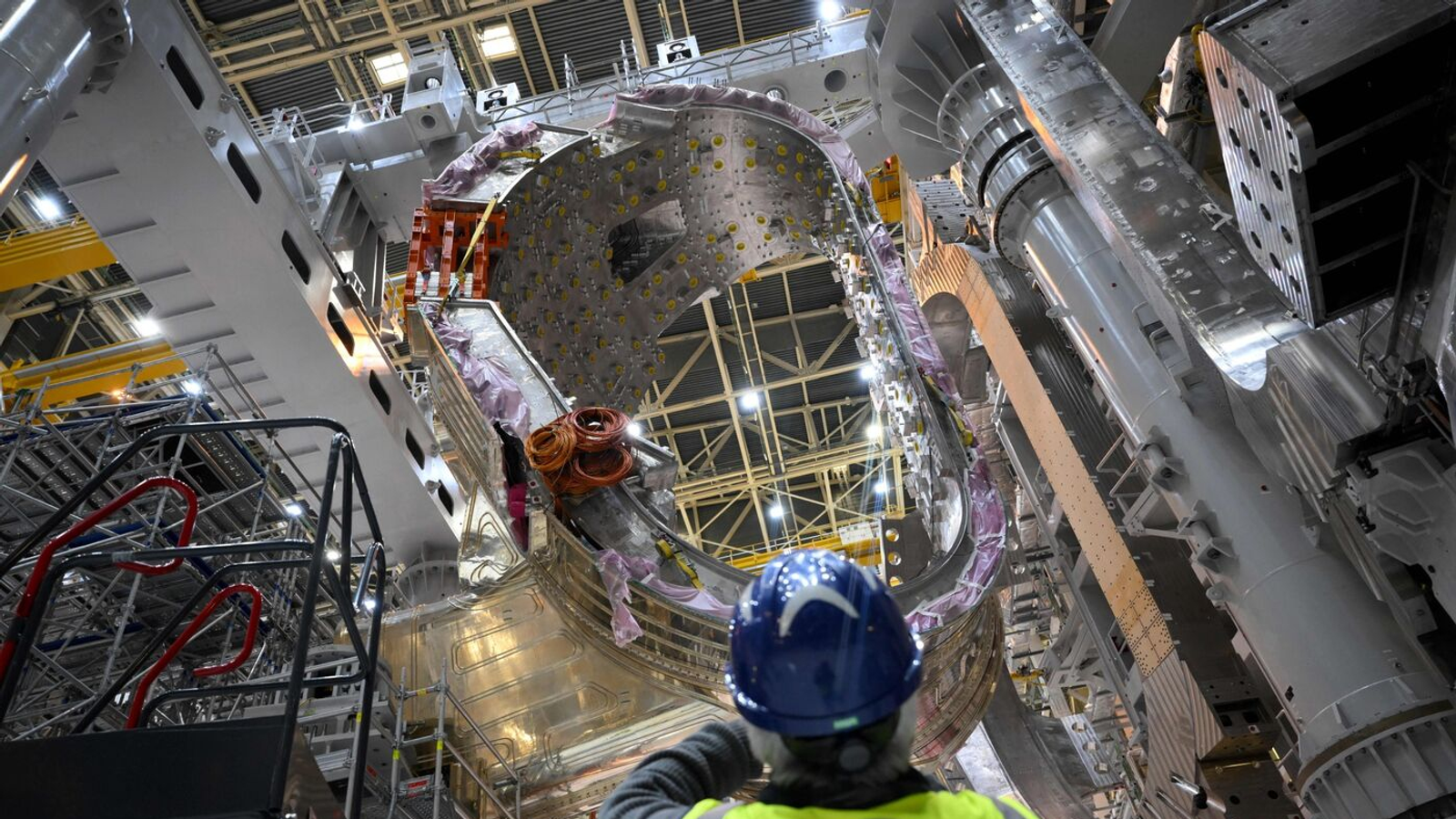

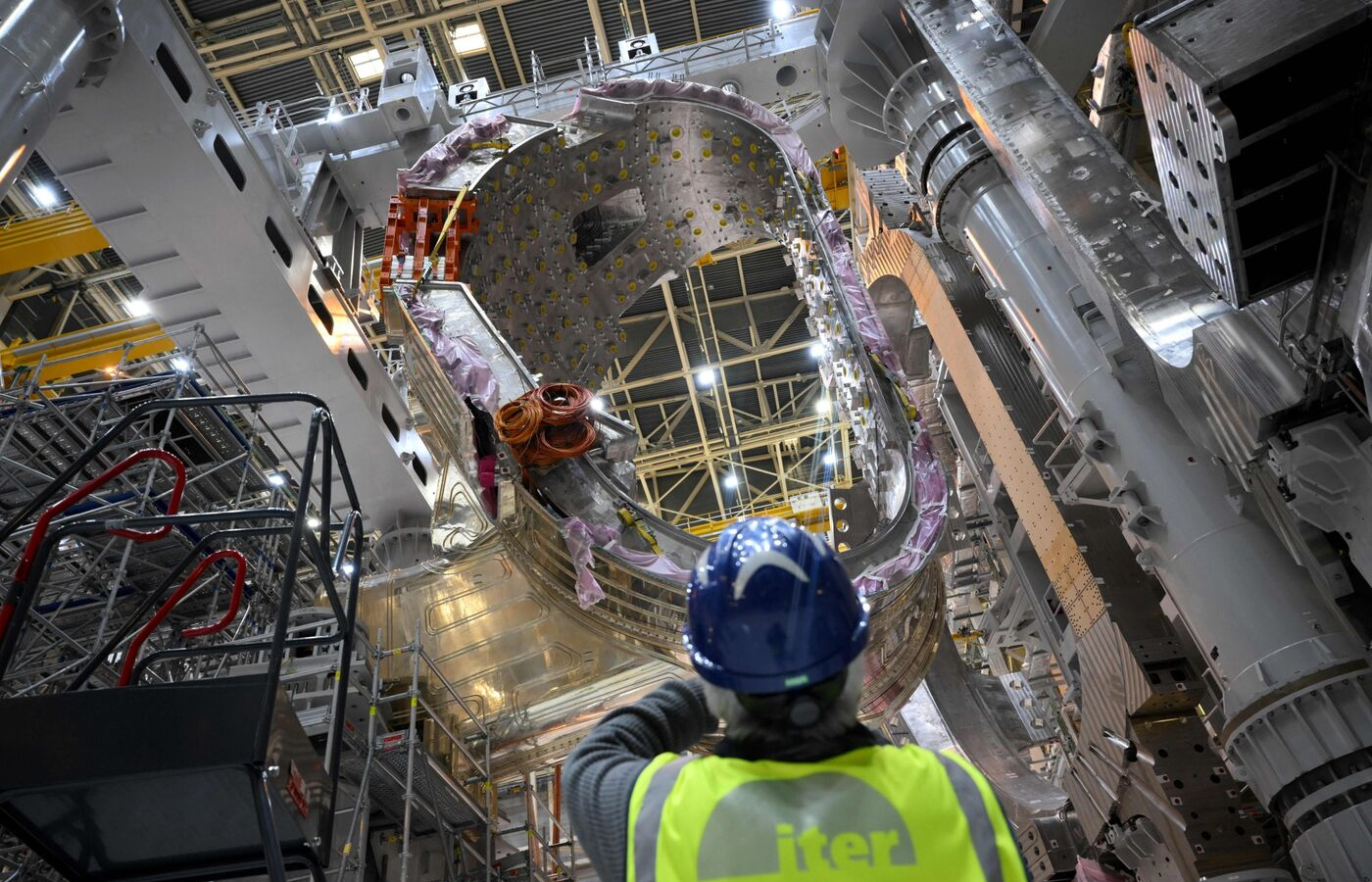

Запуск термоядерного реактора ИТЭР отложили на годы, затраты выросли на миллиарды долларов

Опубликован новый график

Полноценная работа на Международном термоядерном экспериментальном реакторе (ИТЭР) начнётся только в 2039 году, но первые эксперименты стартуют в 2034 году, о чем сообщил генеральный директор ИТЭР Пьетро Барабаски. Затраты возрастут на $5,4 млрд.

«Прошлая стратегия развития ИТЭР была разработана в 2016 году, и она долгое время была нежизнеспособной в связи с пандемией и техническими сложностями, возникшими в процессе реализации проекта. Мы подготовили новую стратегию, в рамках которой мы отказались от пробного запуска реактора в 2025 году, и перенесли начало дейтериевой-тритиевой фазы с 2035 на 2039 год», - заявил Барабаски.

Запуск термоядерного реактора ИТЭР отложили на годы, затраты выросли на миллиарды долларов

Он заявил, что пробный запуск реактора в 2025 году должен был стать простым символическим шагом, и отказ от него не будет серьезной потерей. Реактор планировали запустить на короткое время и достичь относительно низкой силы тока в плазме, но полезных данных собрать бы не получилось, а для оборудования ИТЭР это несло бы большие риски. В результате первый пробный пуск установки был отменен, а начало ее научной работы было перенесено с 2025 на 2034 год.

Кроме того, сместили сроки выхода на полную магнитную энергию с 2033 на 2036 год, а начало дейтериевой-тритиевой фазы, полноценной работы термоядерного реактора, перенесли с 2035 на 2039 год.

Ученые планируют изменить некоторые компоненты ИТЭР, в частности, создать специальную систему для полной проверки тороидальных магнитов еще до их установки в реактор. При изготовлении первой стенки реактора теперь планируют использовать вольфрам, а не бериллий.

4 июля 2024 в 12:28

Автор:

| Источник: ТАСС, 3dnews
