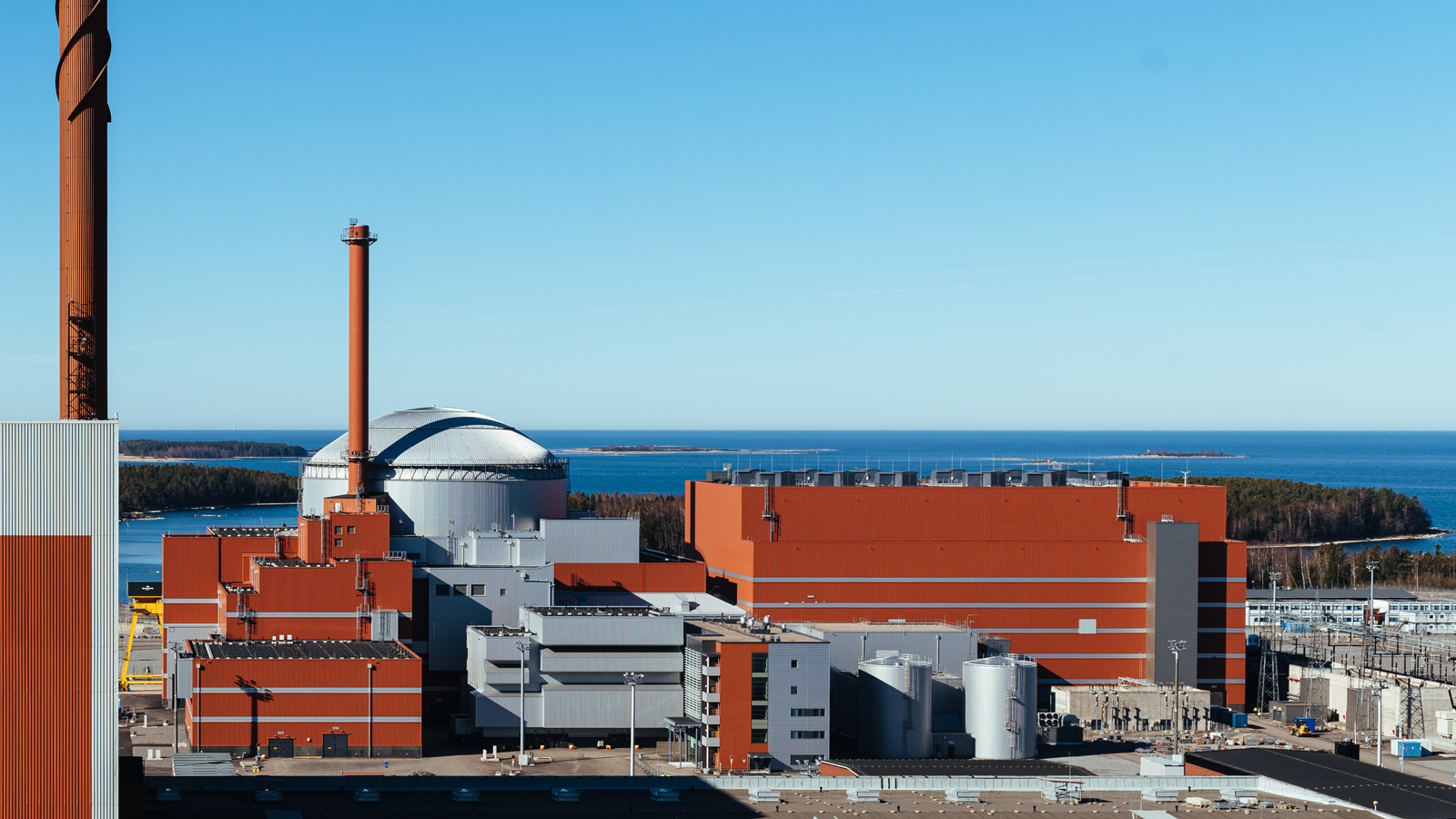

После вчерашнего отказа оборудования на атомной станции «Олкилуото-3», построенной французами для Финляндии, директор АНО «Атоминфо-центр» Александр Уваров рассказал, что в своё время предложение России отклонили, а сама станция строилась гораздо дольше запланированного.
«"Олкилуото-3" — атомный энергоблок с тяжелой судьбой. Его проект разрабатывался на фоне внутреннего конфликта в атомной отрасли Франции 2000-х годов. Поэтому разнообразные отказы оборудования будут преследовать его еще долго, хотя и без тяжелых последствий для окружающей среды», — сказал он.
Тендер на строительство этого ядерного энергоблока Финляндия объявила в 2003 году специально под французское предложение и в кратчайшие сроки объявила, что строительством будет заниматься AREVA.
«Предложение России было отклонено. Французы обещали построить блок за шесть лет и €3 млрд. Реально вышло 18 лет и не менее €12 млрд. Если бы финны приняли российский проект, то блок был бы уже давно в штатной эксплуатации и все отказы на нем давно были бы выявлены», - отметил Уваров.
Вчера мы сообщали, что реактор финской атомной электростанции «Олкилуото-3», которая была введена в коммерческую эксплуатацию 16 апреля 2023 года, вышел из строя из-за неисправности турбины.
